在施工过程中多彩玻纤瓦有哪些要求需要特别注意

作者: bxtlqw 时间:1406596811 来源:
摘要:屋面防水材料多彩玻纤瓦引进中国时间不是太长,施工技术不是太难,但是在这过程中经常会因为不注意而为以后的维护造成麻烦,在前辈们的不断摸索下,终于掌握了一些施工方面的小技巧。在施工中总结出一下几点要特别注意

    屋面防水材料多彩玻纤瓦引进中国时间不是太长,施工技术不是太难,但是在这过程中经常会因为不注意而为以后的维护造成麻烦,在前辈们的不断摸索下,终于掌握了一些施工方面的小技巧。在施工中总结出一下几点要特别注意:

一、防水层基层应符合以下规定
1、 基层无论是木板基层或水泥砂浆找平层,均应牢固平整,用2m直尺检查,zui大间隙不应大于5mm,且间隙应平缓。
2、防水层施工前,水泥砂浆找平层应干燥,表面清洁。在清扫干净后,才可刷冷底子油。如为木板基层,则油毡垫层必须充分固定牢固。

二、多彩玻纤瓦的铺设
    为了确保产品铺设整齐,符合要求,在铺设前应在被铺设面上弹线,垂直方向的中心线与屋脊垂直,并处于屋面中心,垂直方向的每一条线之间的距离,三垂片型为167mm,四垂片型为125mm,第一条水平线要弹在距离檐口333mm处,其他水平弹线之间的间隔为142mm,在实际施工时,可作少量调整,但间距不能大于142mm,每一张多彩玻纤瓦顶部要同所弹的水平线吻合,侧边与垂直线吻合。

1、在第一层多彩玻纤瓦铺设前,先要铺设初始层,初始层瓦由多彩玻纤瓦去掉瓦裙切割而成,初始层沿屋面的坡底处直接铺设,有粘结胶的面朝上,并偏向檐口处,与屋面接触的面涂抹沥青胶,并用屋面钉固定在屋面上。铺设时,初始层应伸出檐口10mm,然后,以初始层为基础,依次向上铺设各层多彩玻纤瓦至屋脊。相邻两层多彩玻纤瓦瓦曹应均匀错开,每层多彩玻纤瓦均需用屋面钉固定在屋面上,在一般情况下,三垂片型用四个钉,四垂片型用五个钉;若需增强搞抗逢能力或屋面坡度较大时可适当增加钉数,三垂片型用六个钉,四垂片用八个钉。屋面钉位置,在春、秋、冬季或强风地区施工时,建议在瓦背面涂抹沥青胶用来增强多彩玻纤瓦粘连,涂抹位置宜距瓦片底边25mm-50mm处,且应避免被挤出瓦片外,所采用的沥青胶性能应符合Q/QJAR412-2000所规定的要求,所采用的屋面钉,木板基层可使用油毡钉;水泥砂浆找平层则应用水泥钉,直径不小于2、67mm,钉帽直径不小于9、5mm,铺钉时钉子需垂直钉入,并要足够长,确保固定牢固。

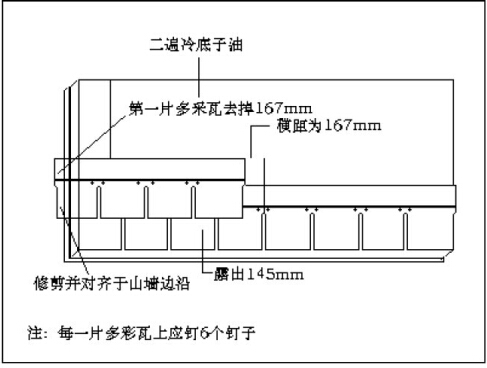

第一层多彩玻纤瓦施工图

多彩玻纤瓦施工简易图

2、在屋面山墙、女儿墙及突出屋面的烟筒等形成的阴角处,在铺钉多彩玻纤瓦前,需在阴角两侧铺设防水卷材,其宽度为每侧不小于250mm。山墙泛水多彩玻纤瓦收头处,采用金属压条钉压固定,压条上口采用密封材料封口。

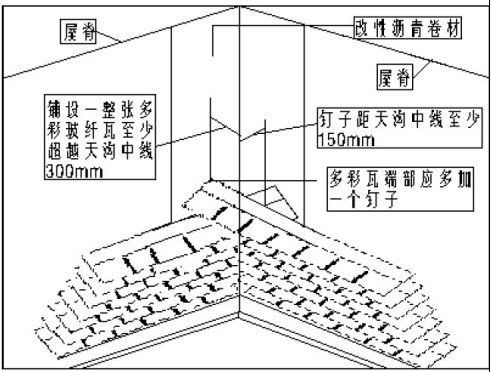

3、天沟防水应首先在天沟处铺垫一层宽度为800mm以上的改性沥青防水卷材,在此基础上再铺设多彩玻纤瓦。天沟玻纤瓦的铺设可采用单边搭接方式,先从坡度较小或排水量zui少的屋面开始施工,起始屋面每层zui后一张多彩玻纤瓦按紧在天沟中,再用钉子固定,需要特别注意的是:沿天沟中心线两侧至少150mm范围内不能设钉子,每层延伸过天沟的zui后一张多彩玻纤瓦的末端都要多加一个钉子,在尚未铺设的屋面上弹一条与天沟中心线至少相距50mm的平行线,然后铺设该屋面多彩玻纤瓦,超过该线部分均需减去并涂抹宽度为75mm的沥青胶来固定每一张多彩玻纤瓦的末端。

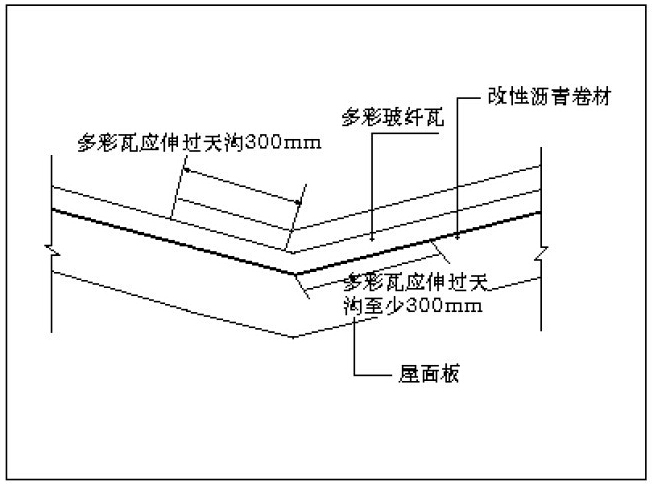

       多彩玻纤瓦与天沟简易图
多彩玻纤瓦、天沟简易图

4、对于屋面与垂直强的交接,也可采用踏步泛水,在两面交界处先装边长为200mm*200mm弯折成直角的金属泛水,100mm搭接在屋面多彩玻纤瓦初始层上并固定,另外100mm铺贴到墙面,然后外铺第一层多彩玻纤瓦,正好将其屋面部分全部覆盖,接着在铺第二层金属泛水及第二层多彩玻纤瓦,依此类推,在垂直墙面上再用长200mm,宽150mm延长度方向折弯成直角的金属盖板泛水,以100mm宽的一边盖在踏步泛水上,50mm宽的一边伸入墙体并用沥青胶或水泥砂浆密封。

5、对于设有老虎窗的坡屋面,老虎窗屋面与住屋面交接缝可采用单边搭接天沟方法铺设;老虎窗四周墙面与主屋面的连接处可用前述的踏步泛水及金属泛水或女儿墙泛水方法铺设。

6、对于伸出屋面的污水管和通风管道,管道周围的找平层应做成圆锥台,管道和找平层间应留凹槽,并嵌填密封材料,管道四周增设附加层,并用合成高分子材料做成泛水圈,包在管道外壁粘合,泛水圈上口用金属箍箍紧,管道与泛水圈之间用密封材料密封。

7、脊瓦的裁切脊瓦也可用三垂片型多彩玻纤瓦裁切而成。脊瓦应顺着zui大频率风向搭接,并应充分搭盖住两坡面玻纤瓦,搭接宽度不宜小于100mm。第一张脊瓦应从斜屋脊的底部或平屋脊的背风端起铺,脊瓦需沿中心线全长对折铺设时,脊瓦两边各钉一个钉子固定在两侧坡屋面上,定位应距离侧边25mm,近挨自粘胶的地方,且被第二张脊瓦所覆盖。被覆盖的脊瓦,外露长度不应超过142mm。
玻纤瓦屋脊安装图示

       多彩玻纤瓦脊瓦效果图

多彩玻纤瓦屋面施工应在5度以上为宜,4级风以上时,以及雨、雪天不得施工,施工人员在施工时应穿胶底鞋,尽量避免直接踩踏多彩玻纤瓦,必要时,可临时铺垫保护层,以免玷污或踩坏已铺好的瓦面。

Tags: 玻纤瓦施工方案
